欢迎光临小勇脚手架!

行业新闻

当前所在位置: 首页 > 新闻中心 > 行业新闻

办公楼外墙施工好验收吗?闵行办公楼外墙脚手架搭建案例实拍

发布时间:2026-08-27 人气: 36



1、办公楼搭设前期场地整理现场

图片中的这栋是位于闵行的某办楼开启统一外墙改造,整栋楼外墙都装有外置空调外机,管线裸露在外。施工班组进场规划外墙脚手架搭建布局时,发现多台空调外机刚好落在搭设路线上,若是直接架管,后期不仅挡住空调散热,还会阻碍空调后期检修。第一次看过现场实地后,我们工长就和甲方现场就空调施工细节进行了详细沟通,告知现状后一致同意调整架体立杆与横杆位置,在外机位置预留独立检修空间,这样也不会遮挡设备,我们制定了脚手架搭设方案,甲方纷纷表示我们细节到位贴心,会多角度考虑到,以往别的施工队伍从不考虑的空调这些细节。

办公楼的地面有些许老化脆弱,有一部分还是未硬化的草地,所以搭设钢管脚手架时需每根立杆底部都铺垫实木垫板,防止地面受压开裂。搭设布局主动避开办公室阳台采光区域,楼下预留宽敞人行通道,保障办公室内的上班人员正常通行。钢管脚手架材料也是分多批量错峰运输,不在园区人行道长期堆放,减少对园区日常出行。

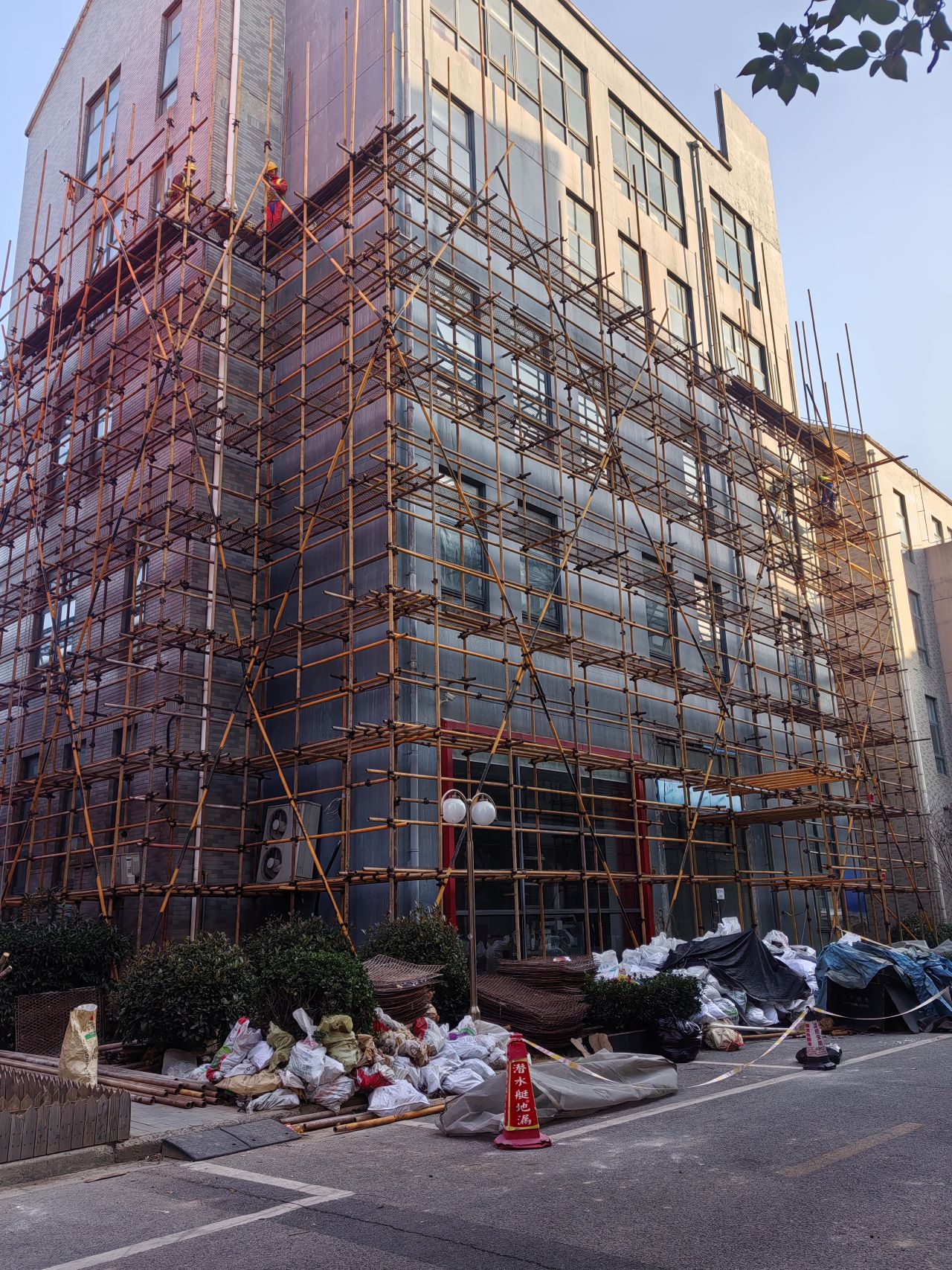

2、外墙脚手架搭建施工与拆除实景

整栋楼外墙搭建双排钢管脚手架,施工架子外立面全覆盖安全网,底部加装硬质挡灰板,杜绝墙皮碎石高空坠落。每逢大风天气来临前,我们搭建脚手架的工人增设斜撑加固架体,减少晃动异响。施工严格划分作业时段,中午错峰,工作 时降噪,避免干扰到办公人员。

园区有人员路过施工区域时,抬头能看到架体专门留出的空调检修位,对施工团队周全的规划十分认可,全程没有出现投诉纠纷。外墙施工结束后,逐层拆解架体,及时清扫楼道与路面建筑垃圾,场地恢复整洁。这套外墙翻新改造工程脚手架也是完美竣工,得到认可。

你觉得这篇文章怎么样?

4 0
标签:

网友评论

评论发表

上海小勇钢管有限公司扫一扫咨询微信客服
在线客服
服务热线

服务热线

13482078606

微信咨询
上海小勇钢管有限公司
返回顶部
